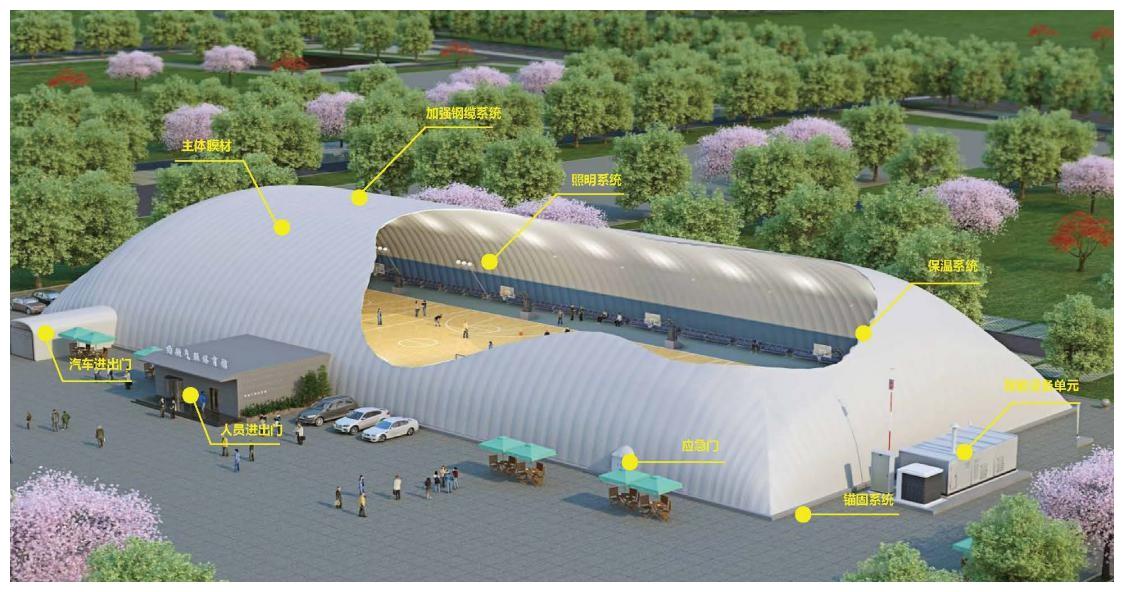

1. 需求分析與規劃
場地勘察
地質評估:土壤承載力、地下水位、地形起伏。
氣候分析:風速、雪荷載、降雨量、極端天氣應對。
法規審查:當?shù)亟ㄖ?guī)范、環保要求、消防標準及審批流程。
功能需求
用途定制:體育場館需考慮聲學設計、運動設備安裝;倉儲需側重承重與物流通道。
擴展性:未來擴容或功能變更的預留設計。
預算與風險評估
成本細分:材料(膜材、鋼構)、人工、運輸、應急預算。
風險評估:自然災害、施工安全、供應鏈延遲預案。
2. 方案設計
結構設計
力學模擬:使用CAD/有限元分析確??癸L、雪能力。
形態優化:流線型設計減少風阻,曲面張力分布計算。
系統集成
通風與氣壓控制:變頻風機選型,氣壓自動調節系統。
節能設計:太陽能供電、熱回收通風、LED照明。
輔助設施
安全系統:消防噴淋、緊急泄壓門、監控攝像頭。
用戶體驗:空調布局、聲學隔音、無障礙通道。
3. 施工準備
資源統籌
材料采購:膜材(ETFE高透光/PVDF耐候)、錨固件防腐處理。
團隊資質:特種工程資質、焊工認證、安全培訓記錄。
現場布置
設備進場:起重機、焊接機、充氣風機就位。
臨時設施:工棚、安全圍擋、消防器材配置。
4. 基礎施工
地基處理
軟土加固:換填、樁基或壓實處理。
排水系統:環形排水溝、防滲膜鋪設防積水。
預埋件安裝
錨固系統:地腳螺栓定位精度±2mm,混凝土養護周期監控。
地面處理
功能層施工:體育場館地膠鋪設、倉儲區域耐磨涂層。
5. 膜材加工與質檢
材料檢驗
性能測試:抗拉強度(≥5000N/5cm)、阻燃等級(B1以上)。
加工工藝
數字裁剪:激光切割減少誤差,熱合焊縫強度測試。
包裝運輸:卷軸包裝+防刮擦保護層,避免長途運輸損傷。
6. 氣膜安裝
膜體鋪設
環境控制:無風或微風天氣作業,地面清潔防刺破。
展開順序:對稱鋪放,臨時沙袋固定邊緣。
充氣與成型
分段充氣:初始氣壓30%后調整膜面平整度,逐步增至設計氣壓。
形態校準:激光測距儀檢查弧度,張拉索微調應力。
錨固與密封
邊緣固定:高強螺栓+密封膠帶雙重保障,氣密性檢測(24小時壓降<10%)。
7. 調試與交付
系統聯調
自動化測試:氣壓聯動風機、應急泄壓閥響應測試。
環境模擬:極端溫度/濕度下系統穩定性驗證。
安全驗收
第三方檢測:結構荷載測試、消防驗收、防雷檢測。
應急預案:演練緊急疏散、停電重啟流程。
交付與培訓
文件移交:竣工圖、質保書、設備說明書。
運維培訓:日常巡檢要點、膜面清潔方法、故障報修渠道。
8. 后期維護(補充項)
定期保養
膜面檢查:季度巡檢破損、污漬,專業清洗劑維護。
機械維護:風機濾網更換、傳感器校準。
升級改造
技術迭代:智能監控系統加裝,如物聯網遠程控壓。
關鍵注意事項
合規性:提前獲取規劃許可、施工許可證,通過環保驗收。
風險管理:購買工程險,制定惡劣天氣應急預案。
可持續性:采用可回收膜材,設計拆卸方案減少廢料。
通過細化各環節并強化風險管理,可提升氣膜建筑的安全性、耐久性及用戶滿意度。
